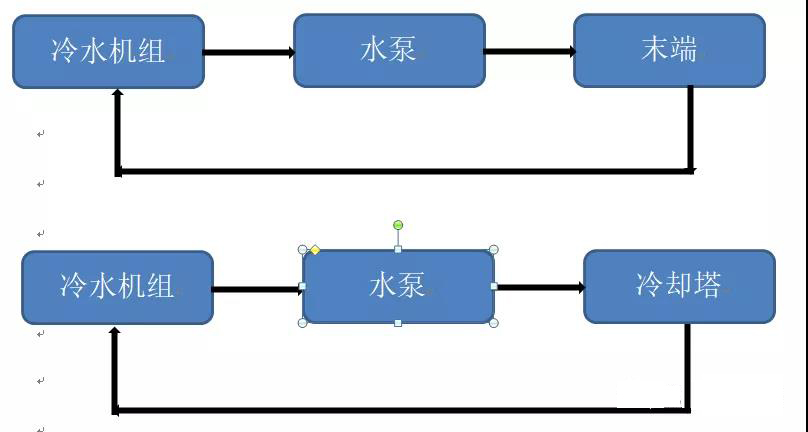

水泵在暖通的應用
水泵前后的閥門
水泵進水管依次接:蝶閥 壓力表 過濾器 壓力表 軟接;
出水管依次接:軟接 壓力表 止回閥 蝶閥。
泵的安裝
1、水泵安裝施工條件
1)水泵設備安裝層已通過結構驗收
2)建筑物參照軸線、標高線已正確標出
3)水泵混凝土基礎強度已經達到70%。
2、水泵找平

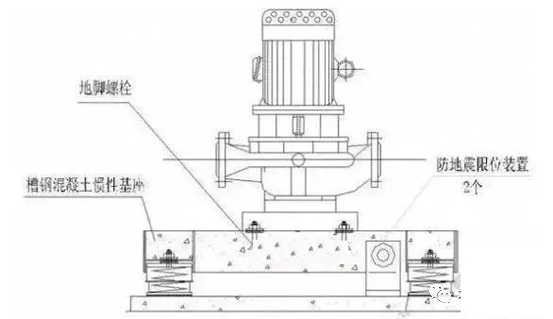

水泵整機在基礎上就位,機座中心線應與基礎中心線重合,因此安裝時首先應在基礎上劃出中心線位置。
水泵找平的方法
(1)軸向水平:將水平尺放在軸線上,偏差在±20mm以內。
(2)豎向水平:用吊垂線的方法,測量水泵進出口的法蘭垂直平面與垂線是否平行,若不水平,用調整墊鐵厚度的方法找平。
水泵電機找正找平后即可向地腳螺栓孔和基礎與水泵座之間的空隙內灌注細石混凝土并搗實,使地腳螺栓與基礎連為一體。細石混凝土的配制比為水泥:細沙=1:2二次澆灌后要再次檢測同心度與水平度,防止水泵在二次灌注或擰緊地腳螺栓的過程中發生移動。
水泵的單機運轉調試
-
(1) 啟動前:應打開風罩用手先盤車,檢查是否靈活;打開排氣閥,將泵腔灌滿水,然后關閉排氣閥;檢查電機轉向是否正確。
(2) 運行:開啟進水閥,關閉出口管路閥門;接通電源,當泵轉速達到正常后,再打開出口管道閥門,并調節到所需的工況點;觀察泵運行后有無異常情況,如有異常情況應立即停機檢查。
(3) 停機:逐漸關閉出口閥門后,切斷電源;關閉時進口閥。
單機運轉注意事項
1、水泵試運行前,應檢查下列項目
· 加油盤車:檢查泵上油杯和往孔內注油,盤動聯軸器,盤車應靈活,無異?,F(xiàn)象;
· 地腳螺栓牢固;
· 潤滑部位添加加潤滑油,冷卻的部位加注冷卻油;
· 所有指示儀表,安全保護裝置及電控裝置確保靈敏、準確、可靠;
· 電機的轉向應與泵的轉向相符:未通電前,拆下聯接盤(靠背輪)聯接螺絲,通電后檢查電機轉動方向,轉動正確后,再行聯接,避免反轉;
· 離心泵必須先灌滿水才能開動,空轉會損傷電機。
· 水泵在閉閘情況下啟動,運行時間一般不應超過2-3分鐘,如時間太長,則泵內液體發熱,會造成事故,應及時停車。
2、水泵試運轉時,電動機升溫、水泵運轉、壓力表及真空表的指針數值、接口嚴密程度等應符合標準規范要求,具體如下:
· 運轉中不應有異常振動和聲響,各精密封處不得泄露,緊固連接部位不應松動;
· 軸承溫升必須符合設備說明書的規定?;瑒虞S承的溫度不得超過70℃,滾動軸承的溫度不得超過75℃;
· 水泵的安全保護盒電控裝置及各部分儀表均靈敏、可靠、準確;
· 水泵在設計負荷下連續試運轉時間不應少于2h;
· 軸封填料的溫升應正常,在無特殊要求的情況下,普通填料漏量不得大于35-60ml/h;
· 電動機的電流和功率不應超過額定值;
3、水泵停止運轉后應符合下列要求
· 先緩緩關閉泵出口處的閥門,待泵冷卻后再依次關閉附屬系統的閥門,然后切斷電源停泵;
· 應放盡泵內積存的液體,防止銹蝕。
